噴涂棉施工質量控制

時間:2025-05-19 09:05:42  作者:山東華泉  閱讀:14

無機纖維噴涂棉的施工質量直接影響其保溫、防火、隔音等性能的發揮。為確保施工效果,需從材料、工藝、環境、檢測等多方面進行嚴格質量控制。以下是關鍵控制要點及實施方法:

一、施工前質量控制

1. 材料驗收與儲存

材料檢測:  核對產品合格證、檢測報告(導熱系數、防火等級、環保性等),符合 GB/T 25975-2010(巖棉)、GB/T 13350-2017(玻璃棉)等標準。現場抽檢纖維棉的密度、含水率(應≤1%)、纖維直徑(≤6μm)。

儲存條件:材料應存放于干燥通風處,避免受潮或污染,遠離火源。

2. 基層處理

清潔與平整度基層表面需無油污、灰塵、松動物,混凝土基層含水率≤8%,金屬表面需除銹并涂防銹漆。凹凸不平處需修補,平整度偏差≤5mm/2m。

界面處理:噴涂前涂刷專用界面劑(如丙烯酸類),增強粘結力,避免空鼓脫落。

3. 環境條件控制

溫濕度:施工環境溫度宜為 5℃~35℃,相對濕度≤85%;極端天氣(雨雪、大風)禁止施工。

通風條件:保持作業區域通風良好,避免纖維粉塵積聚。

二、施工過程質量控制

1. 噴涂設備調試

設備參數:

調整空壓機壓力(0.6~0.8MPa)、纖維與膠粘劑混合比例(需按廠家配比)。

試噴時檢查出棉量均勻性,避免堵塞或斷棉。

2. 噴涂工藝控制

分層噴涂:分2~3層噴涂,每層厚度≤50mm,層間間隔時間以表干不粘連為準(約10~30分鐘)。

厚度控制:使用探針或超聲波測厚儀實時監測,厚度偏差≤±10%。復雜部位(管道焊縫、轉角)需重點補噴,確保覆蓋均勻。

纖維密度:噴涂后密度需符合設計要求(巖棉噴涂密度≥80kg/m3,玻璃棉≥48kg/m3)。

3. 粘結強度控制

膠粘劑用量:膠粘劑噴涂量占纖維總質量的8%~12%,過少易脫落,過多影響保溫性能。

粘結力測試:噴涂固化后,隨機抽取區域進行拉拔試驗,粘結強度≥10kPa(參考 JGJ/T 358-2015)。

 4. 外觀與平整度

表面修整:噴涂后24小時內進行表面壓實修平(專用壓板或刮刀),消除毛刺、空洞。

平整度檢查:允許偏差≤3mm/2m,超差區域需補噴或打磨。

三、施工后質量檢測與驗收

1. 性能檢測

導熱系數:鉆孔取樣送檢,結果需符合設計值(如≤0.040W/(m·K))。

防火性能:抽樣送第三方檢測,燃燒性能達A級(GB 8624-2012)。

隔聲量:通過混響室法測試,降噪系數(NRC)≥0.8。

 2. 缺陷處理

空鼓與脫落:敲擊檢查,空鼓面積>5%需局部鏟除重噴。

裂縫與孔洞:微小裂縫可注膠修補,孔洞需填充同質纖維棉。

3. 驗收文件提供施工記錄(厚度、密度、環境參數)、檢測報告、隱蔽工程驗收單等。

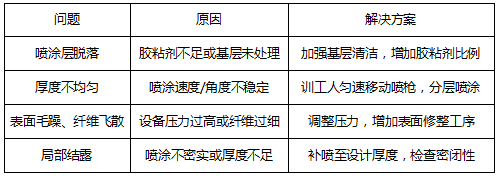

四、常見問題與預防措施


五、施工管理建議

1. 人員培訓:施工人員需經專業培訓,熟悉設備操作與工藝要點。

2. 過程監控:設置專職質檢員,全程記錄關鍵參數(厚度、密度、環境)。

3. 樣板先行:大面積施工前制作樣板段,驗收合格后推廣。

通過嚴格的質量控制,無機纖維噴涂棉可充分發揮其性能優勢,確保工程安全性與耐久性。以上解答僅供參考,如需進一步了解可聯系我司專業施工團隊。
