無機纖維噴涂施工步驟

時間:2025-05-15 15:41:19  作者:山東華泉  閱讀:17

無機纖維噴涂(如巖棉、玻璃棉、礦棉等)是一種高效的保溫、吸聲、防火施工工藝,適用于建筑墻體、頂棚、管道等部位。以下是詳細的施工步驟

一、施工前準備

1. 基層處理

清理基層:清除墻面、頂棚等基層的灰塵、油污、松散物,確保無空鼓、開裂。

防銹處理:金屬基層需打磨除銹并涂刷防銹漆。

界面處理:混凝土或磚墻基層若吸水性強,需涂刷界面劑增強粘結力。

檢查含水率:基層含水率≤10%(潮濕環境需做防潮處理)。

2. 材料與設備準備

材料檢查:確保無機纖維棉符合設計要求(密度、防火等級、環保性)。

膠粘劑配制:按廠家要求調配專用粘結劑(部分產品為干法噴涂,無需膠粘劑)。

設備調試:檢查噴涂機、空壓機、噴槍是否正常,調整壓力(通常0.3~0.6MPa)。

3. 環境要求

溫度:5℃~35℃(冬季需采取保溫措施)。

濕度:相對濕度≤80%,避免雨天施工。

通風:作業區需保持良好通風,減少粉塵堆積。

二、噴涂施工流程

1. 試噴調整

在廢板或隱蔽區域試噴,調整噴槍:

距離:30~50cm(視噴槍型號調整)。

角度:保持噴槍與基層垂直(90°)。

氣壓:確保纖維均勻分散,無結塊或飛散。

2. 分層噴涂

第一層(打底層):  薄噴(5~10mm),增強纖維與基層的粘結力。噴槍移動速度均勻,避免局部堆積。

后續分層噴涂:  每層厚度≤20mm,待前一層表干(約30~60分鐘)后再噴下一層總厚度按設計要求(通常20~100mm)。

3. 修整與壓實

表面找平:噴涂完成后,用專用刮板或壓輥修整,確保厚度一致。

細節處理:對邊緣、孔洞、接縫處手工補噴,避免漏噴。

4. 固化養護

自然固化:靜置24~48小時,避免觸碰或振動。

養護措施:高溫環境下可噴水霧養護,防止開裂。

三、飾面處理(可選)

增強層:如需更高強度,可覆蓋玻纖網格布并涂抹聚合物砂漿。

飾面層:噴涂表面干燥后,可涂刷涂料、貼壁紙或安裝裝飾板。

四、驗收標準

1. 厚度檢測:采用探針或測厚儀,偏差≤±5%。

2. 粘結強度:拉拔試驗≥0.1MPa(按GB 50411標準)。

3. 外觀檢查:表面平整、無空鼓、無脫落、無纖維飛散。

4. 防火性能:提供材料防火檢測報告(A級不燃)。

五、注意事項

1.安全防護:

施工人員必須佩戴防塵口罩(N95)、護目鏡、手套、防護服。

作業區禁止明火,配備滅火器材。

2.施工質量控制:

避免噴涂過厚導致下垂,或過薄影響保溫效果。

每層噴涂間隔時間需控制,防止分層脫落。

3.環境管理:

冬季施工需添加防凍劑,或采取加熱措施(如暖棚)。

噴涂后及時清理設備,防止膠粘劑固化堵塞噴槍。

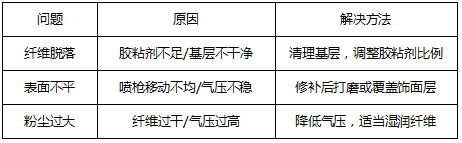

六、常見問題及解決


總結

無機纖維噴涂施工需嚴格遵循分層噴涂、均勻覆蓋的原則,確保粘結牢固、厚度達標。施工后需養護并做好飾面處理,以提升耐久性和美觀性。以上解答僅供參考,如需進一步了解可聯系我司專業施工團隊。
